近日,在石龙东岸大桥引桥下,石龙镇工程建设中心工作人员正有条不紊地对新建设的双回电缆通道进行最后的安装和测试。随着调试工作完成,东莞市石龙镇城市综合管廊(含东莞110千伏西湖站线变组改造及配套线路工程)项目土建工程全面收官,标志着这个穿越东江、串联新老城区的项目取得阶段性胜利,为2026年全线投运奠定坚实基础。
生物医药集群激发电力能源需求
多方协同联动走出破局之路
产业兴则城市兴,产业强则经济强。近年来,石龙镇以发展生物医药产业为统领,致力于引进培育众多潜力好、质量高的生物医药企业,重点支持高端医疗器械、中医药、生物兽药等领域,加速发展新动能积厚成势,推动产业“再立新柱”。位元堂、联东U谷、诺威利华、赫兹生命、京东宠物健康、融昕医疗、南星生物等一大批企业加速向石龙聚集,并在各方的积极推动下落地投产。此外,京瓷集团、柯尼卡美能达、尼得科等多家高新技术企业在此发展多年,如今已形成成熟的发展规模,涵盖新时代信息技术、高端装备制造、生物医药等多个领域,是推动石龙高质量发展不可或缺的重要力量。

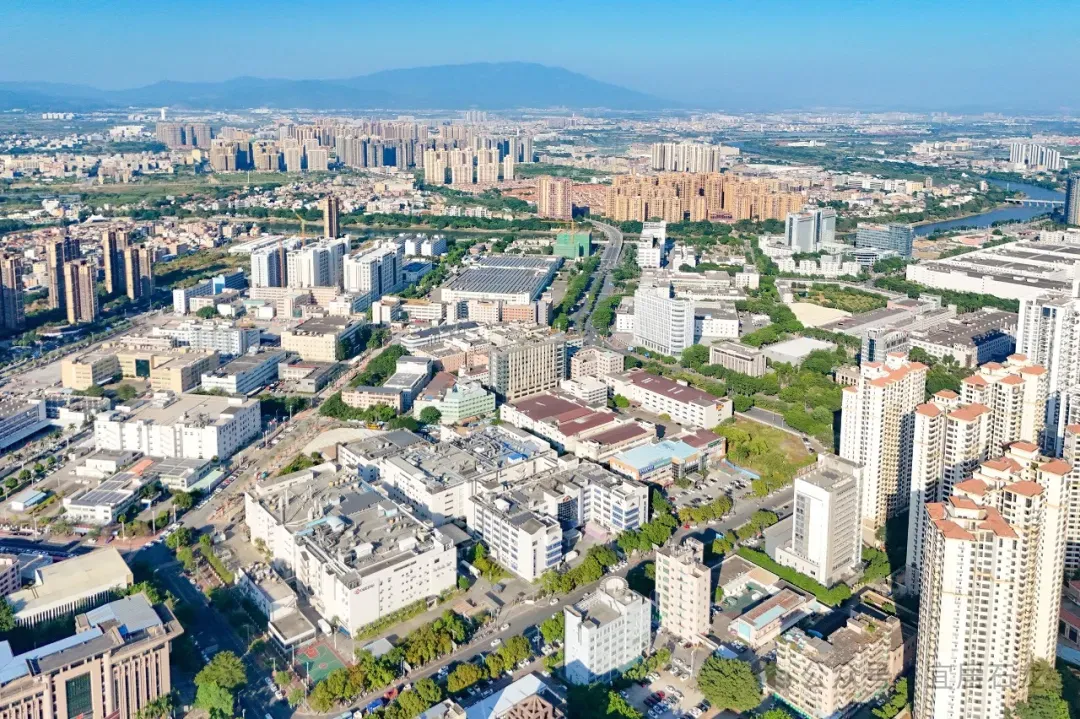

△石龙生物医药产业集聚区
△众多高新技术企业在新城区聚集
随着生物医药、高端制造等产业快速集聚,石龙镇企业数量和产能持续增长,现有电网架构捉襟见肘。“石龙镇现有石龙站、黄洲站和西湖站三座110千伏变电站,但变电站之间缺乏有效联络,尤其黄洲站的供电可靠性相对较弱。”谈及石龙电力供应情况,石龙镇经济发展局相关负责人表示,一旦西湖变电站因检修断电,将导致新城区及西湖片区突发故障停电,严重影响企业生产和居民生活。

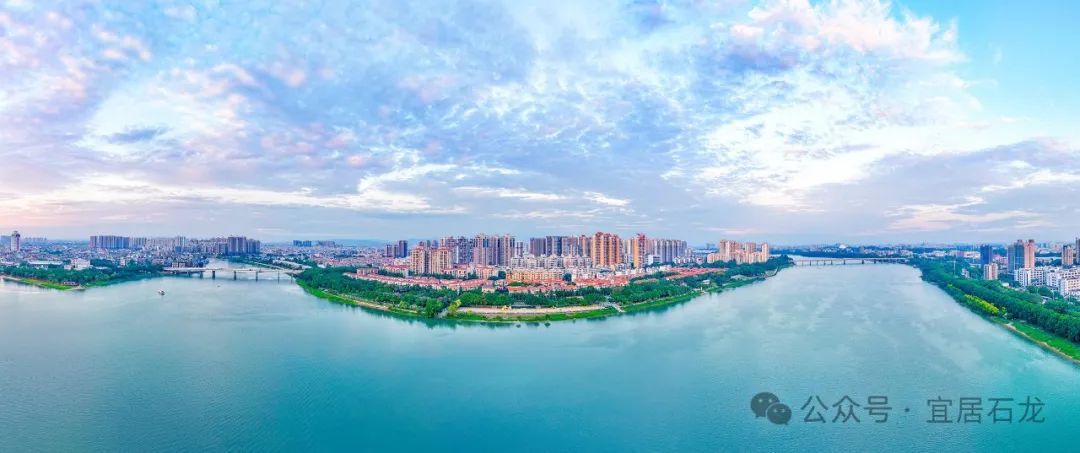

△石龙老城区、新城区、西湖区三区相连
电力设施一头连着发展、一头连着民生,是事关经济社会发展和群众切身利益的民生工程。为彻底解决电力应急保障的短板,全力优化用电营商环境,满足各生产行业和市民生活的用电需求,2021年起,石龙镇党委、镇政府以“补短板、增后劲、带全局”的长远目光,紧紧围绕群众所盼所需,拉清单、做规划,着手筹备东莞市石龙镇城市综合管廊(含东莞110千伏西湖站线变组改造及配套线路工程)项目,倾力为企业和居民提供用电要素保障。项目重点构建石龙变电站至黄洲变电站的110千伏双回电缆通道,为新城区提供备用电源,提高石龙电力设施整体运行的可靠性和安全性,为石龙经济社会发展提供充足、稳定的电力能源保障。2022年,该项目被列入市重大项目,总投资约1.3亿元,为项目的有效推进提供强大保障及澎湃动能。
万隆优配

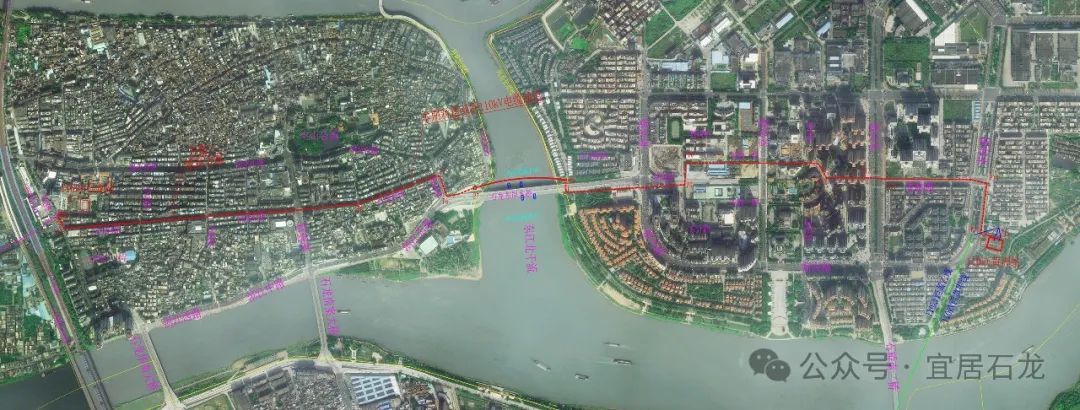

△项目整体线路路径图(点击查看大图)
石龙变电站位于老城区,黄洲变电站位于新城区,两站隔江相望,跨江电力联网成为制约整个项目的关键瓶颈。面对东江北干流复杂的水文地质条件,镇经济发展局、工程建设中心、南方电网广东东莞城区供电局石龙供电服务中心(以下简称“石龙供电服务中心”)、镇自然资源分局、生态环境分局、水务工程运营中心、海事处、航标与测绘所等相关部门单位,多次召开联席协调会,对电缆通道建设方案进行研讨论证,并邀请专家团队为项目建言献策,开展多轮安全和技术交底。经过多方研讨,为确保项目施工安全与可行性,项目最终确定“利用过江水平顶管进行贯通”的建设方案。相较于桥梁敷设存在的船碰风险、架空线路面临的台风威胁,在东江北干流底部深处打造一条过江水平顶管,不仅能够最大程度上规避安全隐患问题,把电网改造对城市交通的影响压缩至“零窗口期”,更有利于全镇电网结构的远期规划和建设,为未来智能电网、绿色能源建设打好基础。

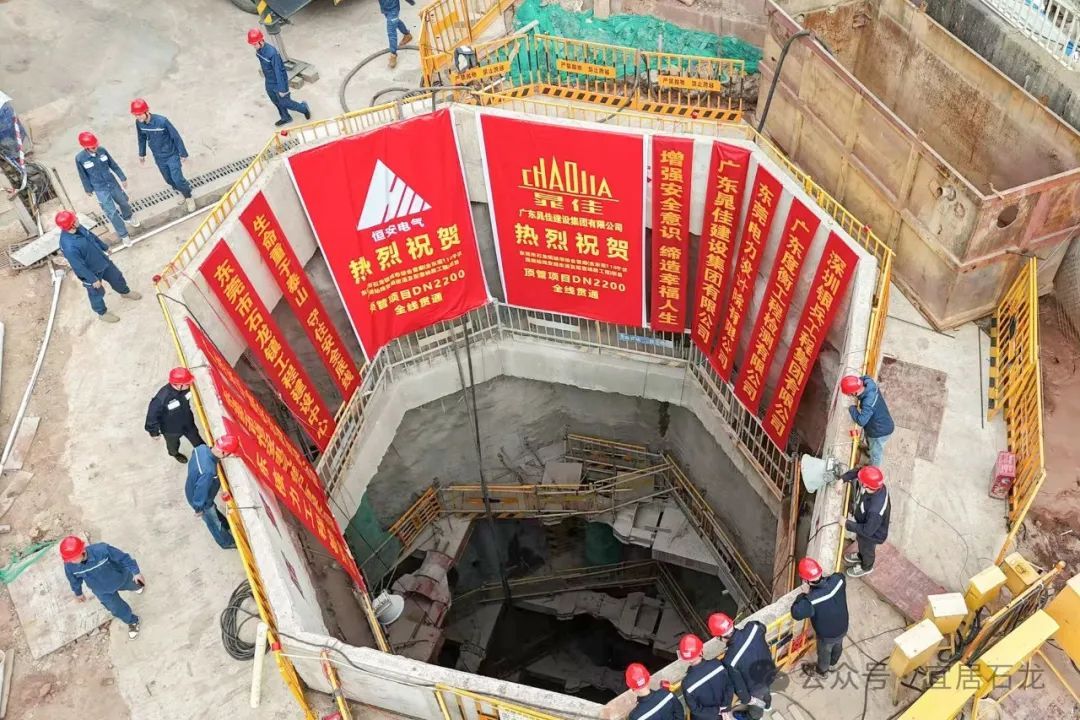

△镇相关部门单位联合举行座谈会,商讨项目建设方案
为推动项目顺利落地实施,在前期审批工作中,镇经发局需要克服跨江施工技术复杂、涉水审批周期长、勘探与评价难度大等种种难题。“项目横跨了二级水源保护区,首先面临的是环保审批程序繁琐的问题,其次是防洪评价报告的资料收集工作。”一方面,镇经发局主动加强与省、市相关部门的联系,全力争取各类政策资金和工作支持,及时帮助项目单位协调解决手续办理、要素保障、入库纳统等事项,确保“资金跟着项目走、要素跟着项目配”;另一方面,联合多个部门单位到项目所涉及的路段实地勘察,并引入第三方专业机构开展技术分析和评价,结合科学依据反复推敲项目路线、建设条件、洪水影响、废料处理措施等,为项目量身定制详尽的建设方案,全力减小项目对环境及居民生活的影响,确保项目落地万无一失。在各方努力下,一系列前期审批和谋划工作仅历时9个月完成,成功保障项目按既定时间节点准时开工建设。
东江底下构建“电力高速公路”
黑科技赋能项目建设提质增效
2024年3月,项目正式开工,由镇工程建设中心负责项目土建工程,为后续电缆敷设搭建通道。项目贯穿兴龙路、源林路、新城路、龙城二路、龙林路、青林路等多个路段,通道全长约4622米。其间,项目涉及林屋村、黄家山村、兴龙社区等辖区,各单位全力和市民、施工单位沟通协调,协助优化施工方案和时段,尽最大力度降低施工对市民日常出行和生活的影响,为项目稳步推进提供了坚实有力的支持和保障。

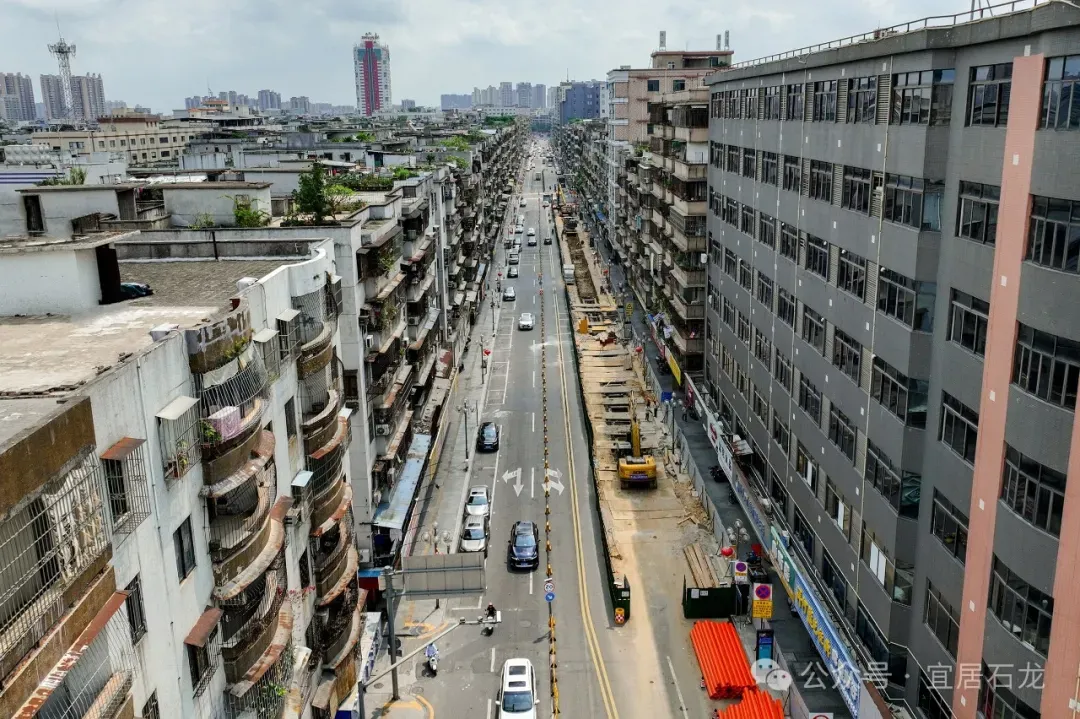

△2024年3月,兴龙路一带实施围蔽施工
作为项目的重难点之一,过江水平顶管工程对施工单位提出了极大的挑战。“东江北干流河床地质条件复杂,存在岩石层和软土层交替出现的情况,对我们设备的适应性和操作精确度要求极高。”镇工程建设中心相关负责人介绍,为有效应对复杂自然条件,保障施工安全,中心邀请第三方专业团队一同参与项目建设,创新采用泥水平衡岩石顶管机进行施工,将电缆通道深埋于河床内,同时确保在航道和可能通航的水域范围内,保障辖区船舶通航安全,“顶管机推进过程中,我们还会同步对其进行实时监测,确保水平及高程偏差控制在设计允许范围内。”镇工程建设中心相关负责人说道。

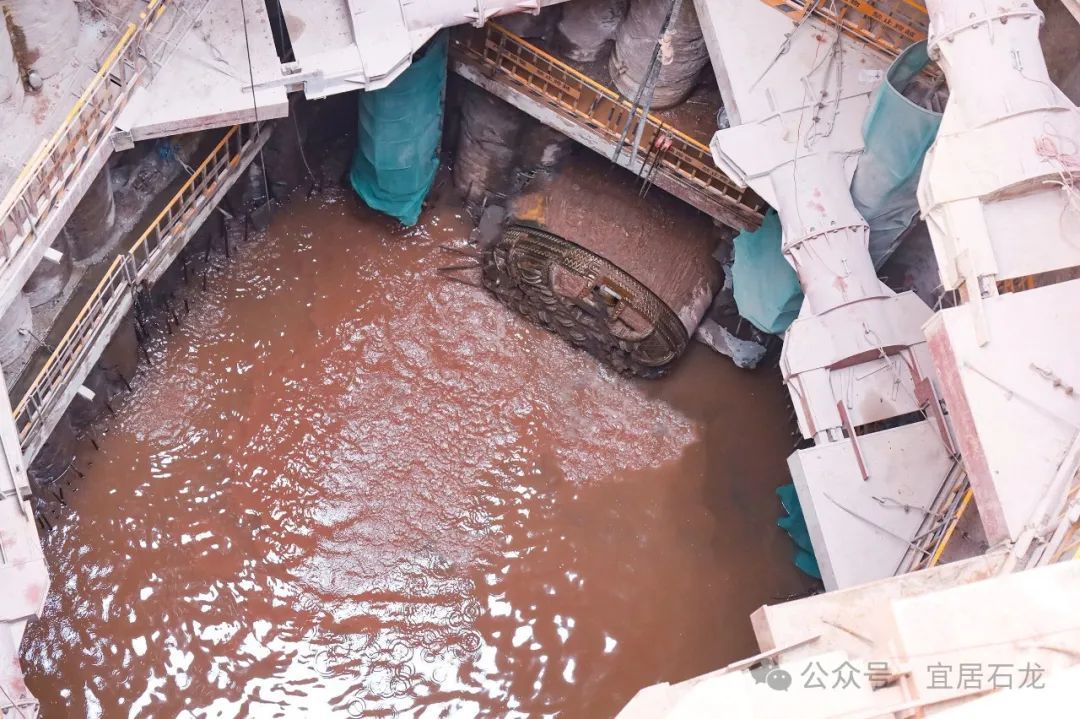

△顶管机工作期间

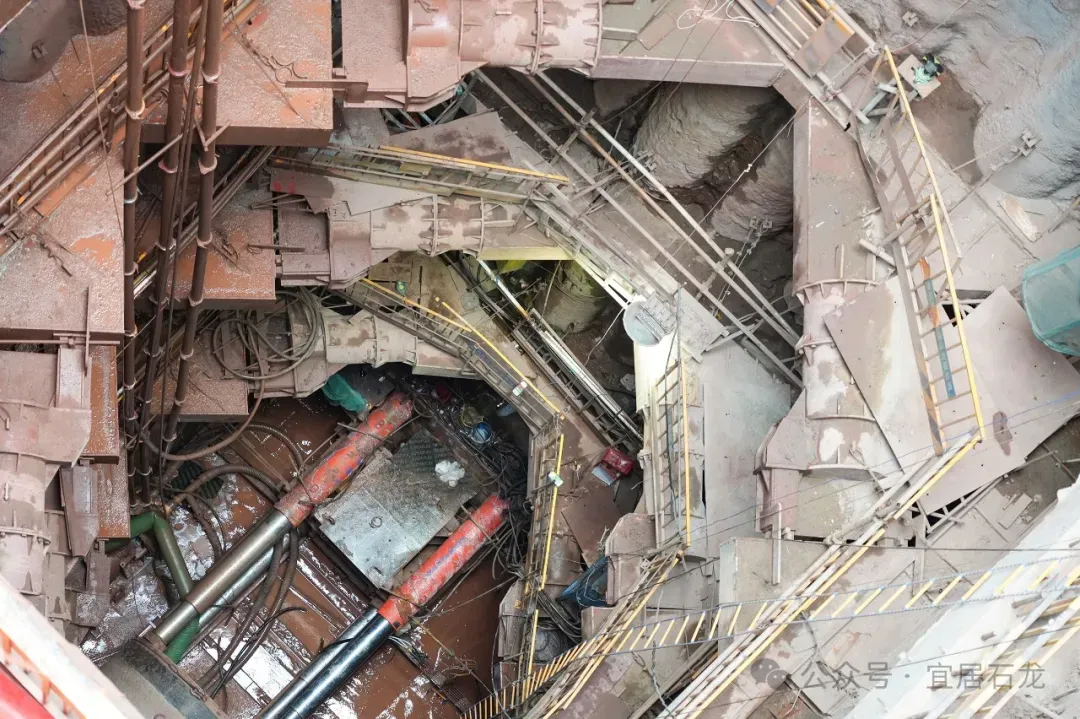

施工期间,镇工程建设中心坚持严守操作规程,持续在技术方面攻关克难,根据东江流域的实际情况不断调整优化施工方案。由于过江水平顶管位于二级水源保护区,为全力做好水源地保护工作,施工所产生的生活污水均由居住地污水处理设施进行处理,实现施工废水不外排。仅历时71天,过江水平顶管工程全线贯通,不仅为后续电缆敷设和综合管廊建设提供了重要保障,还为石龙镇城市基础设施建设注入了强大动力。
△2025年4月,过江水平顶管工程全线贯通
2025年6月起,石龙供电服务中心严格依照市相关部门统一部署,全面开展电缆敷设工作。据石龙供电服务中心主要负责人透露,本次电缆敷设工作有着诸多亮点与创新之处。针对南方地区白蚁危害特性,项目特别定制了用高密度聚乙烯材料制成的电缆,不易变形和损坏,同时具备出色的防潮性能,有效防止水分渗入电缆内部,保证电缆的正常运行。此外,通道内采用A级阻燃电缆,具有卓越的阻燃性能。通过采用这种双层防护工艺和特殊材料的电缆,为地下电力传输构筑了一道坚固的防线,大大提高了电缆的使用寿命和安全性。
除了在电缆材料和防护工艺上做足功夫,电缆承载力也经过了精心考量。为了给区域电力负荷增长预留充足的空间,本次工程在电缆规格上创新采用了横截面积达500平方毫米的大容量电缆,一口气即可输送102兆伏安的电量,有效缓解高峰时段的电力供应压力。“电缆敷设工作预计在2026年6月完成,届时项目将正式发挥作用,全镇供电稳定性将得到大幅提升。”石龙供电服务中心主要负责人表示,该工程的完成将给居民和企业带来实实在在的好处:在居民用电方面,平均每户每年停电时间预计减少到0.11小时,比改造前少停21.4%的时长;在企业生产方面,通过新建黄洲变电站第二路电源、打造连接老城区和新城区的12条10千伏线路,大幅提升企业生产用电承载力,充分满足未来高端制造业的用电需求增长。
稳定可靠的电力供应是经济社会高质量发展的基础保障。随着项目土建工程顺利完成,电缆敷设工作即将开始,石龙这个承载着民生温度与发展厚度的项目进入全新的发展阶段,标志着石龙镇在构建安全、可靠、绿色、高效智能电网体系上迈出关键一步,充分体现了石龙镇党委、镇政府立足长远、服务全局的战略布局,进一步凸显石龙镇吸引高新技术企业、生物医药项目落户的核心竞争优势,为石龙乃至东莞高质量发展提供了坚实保障。接下来,石龙将持之以恒推进项目加速落地,不断优化现代供电服务体系及用电营商环境,以更可靠的电力保障和更优质的供电服务,全力推动“精致石龙、魅力名镇”现代化建设,助力“百千万工程”跑出“加速度”。
